土方開挖工程施工技術交底內容:一、施工準備 1、主要機具: (1)挖土機械:反鏟挖掘機。
(2)一般機具:尖、平頭鐵鍬、尼龍線或20#鉛絲、水準儀、經緯儀、鋼卷尺等。 2、作業條件: (1)土方開挖前,根據現場實際情況,將施工區內的地上、地下障礙物清除及處理完畢。
(2)建筑物的位置及場地的平面控制樁和水準控制點,應經過復測和檢查,并辦完預檢手續。對場地平整應進行方格網的標高測設,計算挖方量,并完成土方調配計劃。
(3)建筑物的位置的定位控制線(樁)、標準水平樁及開槽的灰線尺寸,必須經過檢驗合格;并辦完預檢手續。 (4)夜間施工時,應有足夠的照明設施;在危險地段應設置明顯標志,并要合理安排開挖順序,防止錯挖或超挖。
(5)施工機械進入現場所經過的道路等,應實現經過檢查必要時要進行加固或加寬準備工作。 (6)施工區域運行路線的布置,應根據作業區域工程的大小、機械性能、運距和地形起伏等情況加以確定。
(7)在施工區域內做好排水設施和排水機械,使場內不積水。 (8)熟悉圖紙,做好技術安排工作。
二、土方開挖操作工藝 1、工藝流程: 確定開挖的順序和坡度→沿灰線切出槽邊輪廓線→土方開挖→修整槽邊→清底 2、開挖方案 本工程采用機械開挖人工配合。 為了加快土方開挖進度,盡量避免或減少氣候?qū)ν练焦こ痰挠绊?,選用5臺大型裝載機開挖,由于本工程項目工期比較緊(到時可以考慮增加裝載機開挖)。
土方開挖至距設計標高300mm處,再采用人工開挖、修整。 主要分兩個區開挖: a.土釘墻施工區,沿基坑邊坡退后約10米寬范圍,此區域需分層分段開挖,每層開挖深度為設計土釘頭下30-50cm; b.非土釘墻施工區采用大開挖方式。
考慮施工時正值雨季,為了保證邊坡的穩定性,土方開挖時派專人隨時監測基坑邊坡穩定,發現情況立即采取相應的加固措施,確保工程正常施工。 3、開挖方法: 由于本基坑三側邊壁施工土釘墻支護,土方開挖關鍵在于現場控制;挖土順序要一順方向挖;挖土?xí)r每臺裝載機要有專人用竹竿指揮,指到那里挖到那里。
針對本工程的特點,采用以下方法開挖: 挖機操作手由項目經理給予技術交底,采用一順方向開挖,邊坡余土采用人工修整;挖土?xí)r,派一個專職人員指揮,竹竿指到那里即挖到那里,做到無指揮人員不挖土。4、土方開挖及修整清底 (1)、考慮到本工程的單層建筑面積較大、施工場地極其狹小的特點,故考慮所有土方全部外運出現場。
運輸?shù)郊追街付ǖ攸c(diǎn)。 (2)、由于開挖的深度較淺,土質情況較好,因此采取反鏟挖機從上而下一次開挖到甲方指定的標高。
(3)、根據甲方提供的地質報告,指定的開挖深度不會出現地下水,開挖過程中如遇下雨,進行明溝排水,人工配合抽水。 (4)開挖施工坡道,在基坑南側東部設一處坡道,坡道寬度為5 m,坡度為20%,基坑底經機械清理鏟平后,應進行質量檢查驗收,發現問題及時處理。
(5)開挖過程中隨時檢查邊坡狀態,根據土質變化情況做好適當?shù)闹螠?zhǔn)備,以防局部塌陷。 (6)在開挖過程中,應檢查基坑的中心線和幾何尺寸,發現問題及時糾正。
(7)開挖基坑時,應控制好坑底標高,逐步開挖至指定標高,嚴禁出現超挖。 (8)基坑開挖后,應盡量減少對基底土的擾動。
(9)基坑的修邊和基底的整平,由兩端軸線(中心線)樁位拉通線,用尼龍線檢查距基坑邊的尺寸,對其邊壁進行修整。在距坑底設計標高300mm處,抄出水平線,并釘上小木橛,然后用人工配合機械將坑底整平,直至符合規范機械挖土要求。
四、成品保護 1、對定位標準樁、軸線引樁、標準水準點、龍門板等,挖運土?xí)r不得撞碰,也不得在龍門板上休息。并應經常測量和校核其平面位置、水平標高和邊坡坡度是否符合設計要求。
定位標準樁和標準水準點也應定期復測和檢查是否正確。 2、土方開挖時,應防止鄰近建筑物或構筑物道路、管線等發生下沉和變形。
必要時應與設計單位或建設單位協商,采取防護措施,并在施工中進行沉降或位移觀測。 五、挖土注意事項 1、基坑土方開挖必須嚴格按照施工方案進行,派專人指揮控制標高,不得超挖;基坑周圍不得任意堆放材料; 2、挖土過程中如出現較大位移,應立即停止挖土,分析原因,采取有效措施。
3、基坑周圍的地表水要及時排除,以防流入基坑內。 4、夜間挖土施工時,應配置足夠的照明,電工應日夜值班。
5、裝載機施工區域嚴禁站立其他人員。 6、挖土過程中測量工配合測定標高,當挖土快接近槽底時,用水準儀在槽底測設3*3m的放格控制網,并撒上白灰點,以示標記。
7、開挖時機械挖土、人工修坡,開挖過程中,隨時用標桿檢查邊坡坡度是否正確無誤。 8、挖土之前做好坑外排水,坑內明溝集排水 9、挖土至設計標高,地基普探后,盡快會同勘測、設計、甲方、質監站、監理等部門共同對基底進行驗槽,辦理驗槽手續。
10、隨時注意邊坡的穩定性,當邊坡出現移位、沉降、滲水等塌方先兆時,必須立即離開危險區域,并立即報告,待進行處理完畢后方可繼續施工。
土方開挖專項方案 一、土方開挖 本工程基礎基坑采用機械開挖與人工修整相結合的方法進行土方開挖。
基坑土方開挖前應提供專項方案報監理及業主審批通過后方可實施。在土方開挖過程中須隨時做好軸線及標高測量、降排水等相關配合工作。
對基坑距道路、市政已有建筑較近處應進行邊坡支護,以確保道路、市政管線和現有管線、現有建筑的安全和施工的順利進行,邊坡支護應由具有相應設計施工資質的單位承擔。本工程沿街商店二土方開挖必須等到工程樁施工休止期符合要求后可進行開挖。
沿街商店一,必須等支護樁做完成并達到保養期后再進行基坑開挖?;油练綄?shí)行先后分區、分時開挖,最后的土方由出土口用長臂挖土機從坑邊取土裝車運出。
每一區塊內基坑土方應分層、分塊對稱開挖。挖運方法:基坑土方機械大開挖必須遵守“開槽支撐、先撐后挖、分層開挖、嚴禁超挖”的原則。
嚴禁一次開挖到位或超挖,機械挖運采用自卸車運土,運距控制在盡可能短的距離內。在開挖過程中,利用基底周圍設置的明排水溝、集水井,然后用污水泵連續不斷進行抽水降水,同時為防了止雨水侵入,基礎周邊上部采用開挖排水溝的方法疏導開挖范圍內的地表積水,在土方開挖施工過程中要派專人理順地表排水溝和及時水泵抽水,有組織排出場外。
在基坑底部開挖過程中,注意挖斗不要碰觸工程樁,不得在樁頂部碾壓,基坑周圍嚴禁堆土或堆載。我施工單位隨時注意土質變化和基坑支護周邊情況。
基坑開挖的土方嚴禁堆放在基坑外側,到達龍門架位置時先開挖龍門架基坑,以便先做好龍門架基礎、安裝龍門架為地下室施工材料運輸提供方便。土方挖至設計的坑底持力層設計標高以上200mm左右時,采用人工進行修整, 達到設計標高后應對坑底進行保護,并請現場監理、勘察院、設計人員進行地基驗槽驗收,驗收符合要求后坑底自然土嚴禁暴露時間過長,以防影響土質結構,應及時進行墊層砼施工, 澆注墊層砼,然后進行局部掏挖深坑和樁承臺,樁承臺應逐個開挖,不得大面積開挖,同時進行磚胎模施工,為下一道工序創造條件,便于流水施工,加快基礎施工進度。
依據我方的施工經驗及測算結果磚胎模的砌筑高度在800mm內時砌120厚,在1500mm內時砌240厚,大于1500mm砌370厚,并用M7.5水泥砂漿砌筑可以滿足擋土和強度要求且內粉20mm厚1:2水泥砂漿?;娱_挖過程中,由工程專業測量人員現場隨時測量,以保證土方開挖的深度和位置正確,不得擾動基底土的原狀結構,杜絕基坑的超挖和錯挖,發現與地質報告設計不符或其它異常情況,應及時與現場監理、設計部門人員隨時保持聯系、溝通,及時研究解決問題,以防意外事故的發生。
二、基坑降排水措施 本工程在土方開挖和地下室結構、側壁外防水、基坑土方回填等施工階段,現場基坑排水暫按基底直接排水,在基坑底周圍設置排水溝、集水井進行排水疏干,然后用污水泵連續不間斷抽水。在基礎過程中,為了防止雨水侵入,基礎頂部基坑邊線外周邊采用開挖截水溝的方法疏導開挖范圍內的地表積水,阻止地表面水浸入坑入;基坑設簡易排水溝和集水井,水泵抽水在坑內周邊開挖排水溝、集水井,進行降水,溝、集水井保持溝底比挖土面低0.3~0.5m,集水井底比溝底低約1m,其直徑0.7~1.0m,井壁進行臨時支護,底鋪碎石0.3m厚,排水溝距坡腳0.3m,溝底寬0.3m,坡度1~5%,基坑降排水應降至施工面以下500mm,且應持續至地下室結構外防水及回填結束,且建筑物自重能克服浮力后才能完全停止。
在基礎施工過程中要派專人理順地表排水溝和及時水泵抽水,有組織排出場外。三、土方開挖應注意的安全事項1. 土方挖掘方法、挖掘順序應根據支護方案和降排水要求進行,當采用局部或全部放坡開挖時,放坡坡度應滿足其穩定性要求。
2. 挖掘應自上而下進行,嚴禁先挖坡腳。軟土基坑無可靠措施時應分層均衡開挖,層高不宜超過1m。
土方每次開挖深度和挖掘順序必須按設計要求。坑(槽)溝邊1m以內不得堆土、堆料,不得停放機械。
3. 當基坑開挖深度大于相鄰建筑的基礎深度時,應保持一定距離或采取邊坡支撐加固措施,并進行沉降和移位觀測。4. 施工中如發現不能辨認的物品時,應停止施工,保護現場,并立即報告所在地有關部門處理,嚴禁隨意敲擊或玩弄。
5. 挖土機作業的邊坡應驗算其穩定性,當不能滿足時,應采取加固措施。在停機作業面以下挖土應選用反鏟或拉鏟作業,當使用正鏟作業時,挖掘深度應嚴格按其說明書規定進行。
有支撐的基坑使用機械挖掘時,應防止作業中碰撞支撐。6. 配合挖土機作業人員,應在其作業半徑以外工作,當挖土機停止回轉并制動后,方可進入作業半徑內工作。
7. 開挖至坑底標高后,應及時進行下道工序基礎工程施工,減少暴露時間。如不能立即進行下道工序施工,應預留300mm厚的覆蓋層。
8. 當基坑施工深度超過2m時,坑邊應按照高處作業的要求設置臨邊防護,作業人員上下應有專用梯道。當深基坑施工中形成的立體交叉作業時,應合理布局基位、人員、運輸通道,并設置防止落物傷害的防護層。
四、基坑防護措施 基坑開挖后要做好防護措施,。
1.應具備的技術資料建設單位應向施工這位提供當?shù)貙?shí)測地形圖(包抓測量成果)、原有地下管線或構筑物竣工圖、“土石方施工圖以及工程地質、氣象等技術資料,以便編制施工組織設計(或施工方案),并應提供平面控制點和水準點,作為施工測量和工程驗收的依據。
2.障礙物清理對施工區域內的所有障礙物,如已有建筑物或構筑物、道路、溝渠、通訊、電力設備、地上和地下管道、墳?zāi)埂淠镜?,均?yīng)施工前進行拆除或妥善處進。
3.地表土層清理凡是施工區域內,影響工程質量的軟弱土層、腐殖土、大卵石、草皮、垃圾等應進行處理。
4.設置排水設施在施工區域內應設置臨時性成永久性排水設施。山坡地區在較高處(離邊坡上沿5—6m)設置截水溝,以阻止地面雨水流入挖填區域內。
5.測量定位放線根據規劃部門測放的建筑界線、街道控制點和水準點進行土方工程施工測量及定位放線之后,方可進行土方施工。
6.修筑臨時道路施工場地內機械行走的道路開工前要修筑好,并開辟適當?shù)墓ぷ髅?,以利施工?
7.了解現場的水文地質情況對于山區施工,應事先了解當?shù)氐貙訋r石性質、地質構造和水文、地形、地貌等。如因土石方施工可能產生滑坡時,應采取措施。在陡峻山坡腳下施工,應事先檢查山坡坡面情況,如有危巖、孤石、崩塌體、古滑坡體等不穩定跡象時,應作妥善處理。
8.其它準備工作做好現場供水、供電、搭設臨時生產和生活用的設施以及施工機具、材料進場等準備工作。
我大致給你說一下
1、樁基資料(包括試打樁記錄、樁施工記錄、樁位技術復核記錄、樁隱蔽驗收記錄、樁基子分部分項檢驗批、樁偏位記錄再加上相應樁的合格證,比如管樁就管樁合格證,鉆孔灌注樁樁的話就是水泥和鋼筋什么的了,樁身驗收記錄)
2、土方開挖(土方開挖子分部分項檢驗批,如果是有支護土方還要根據支護方式做不同的資料,地基驗槽,基槽放線記錄等)
3、混凝土基礎(混凝土基礎子分部分項檢驗批、鋼筋隱蔽、混凝土隱蔽、墊層時候一些隱蔽,技術復核、混凝土施工日記、混凝土養護記錄、混凝土塌落度測試記錄等)
4、地下防水(地下防水子分部分項檢驗批、防水的隱蔽、防水檢查記錄)
5、基礎磚砌體(基礎磚砌體子分部分項檢驗批、技術復核、隱蔽等)
基礎分部工程質量驗收記錄
基礎結構驗收記錄
還有工程進行中的一些原材料檢測報告、焊接報告、試塊報告、樁基檢測報告、基礎鉆芯報告、砂漿回彈報告等一系列報告。
一般土建工程就差不多這樣。
如果有地下室人防的還要做整套的人防資料,總之每個工地不一樣,設計要求不一樣資料就不一樣,不過大致就是這么多了

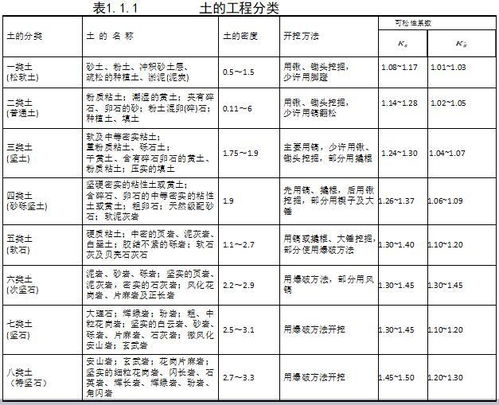

方式 在施工前,需根據工程規模和特性,地形、地質、水文、氣象等自然條件,施工導流方式和工程進度要求,施工條件以及可能采用的施工方法等,研究選定開挖方式。
明挖有全面開挖、分部位開挖、分層開挖和分段開挖等。全面開挖適用于開挖深度淺、范圍小的工程項目。
開挖范圍較大時,需采用分部位開挖。如開挖深度較大,則采用分層開挖,對于石方開挖常結合深孔梯段爆破(見深孔爆破)按梯段分層。
分段開挖則適用于長度較大的渠道、溢洪道等工程。對于洞挖,則有全斷面掘進、分部開挖和導洞法等開挖方式。
編輯本段 施工方法 土方開挖施工,包括松動、破碎、挖裝、運輸出渣等工序。石方開挖,除松軟巖石可用松土器以鑿裂法開挖外,一般需以爆破的方法進行松動、破碎。
人工和半機械化開挖,使用鍬鎬、風鎬、風鉆等簡單工具,配合挑抬或者簡易小型的運輸工具進行作業,適用于小型水利工程。有些灌溉排水溝渠的施工直接使用開溝機,可以一次成形。
大中型水利工程的土石方開挖,多用機械施工。①明挖。
除使用各類鑿巖、鉆孔機械鉆孔,進行爆破作業外,主要使用:挖掘機械,如各種單斗挖掘機(見圖)或多斗挖掘機;鏟運機械,如推土機、鏟運機和裝載機;有軌運輸機械,如機車牽引礦車;無軌運輸機械,如自卸汽車等。根據不同條件,采用各種配合方式,進行挖、裝、運、卸等各項作業。
要根據工程規模、施工條件,合理選用適宜的施工機械和相應的施工方法,特別要注意機械設備的配套協調,避免存在薄弱環節。在特定條件下,可采用水力開挖的方法開挖土方;也有采用爆破開挖的方法,即用拋擲爆破或揚棄爆破技術,不僅將土石破碎,并全部或部分地將其拋棄到設計邊界以外。
②洞挖。一般常用鉆孔爆破法掘進,用機械進行挖裝、運卸作業;也可采用全斷面隧洞掘進機開挖隧洞;在土質或松軟巖層中可用盾構法施工(見隧洞開挖、地下廠房開挖)。
③水下開挖。可以采用索鏟、抓斗等陸上開挖機械,但通常多使用各式挖泥船,配合拖輪、駁船等水上運輸設備進行聯合作業(見疏浚)。
施工方案的編制在滿足設計要求、工程質量、施工安全和工期要求等條件下,通過技術經濟比較,進行施工方案的優化選擇。編制施工方案時,一般應考慮:①開挖方式和施工方法能滿足開挖進度要求,與施工導流和混凝土澆筑等前后工序相銜接,并滿足防洪和渡汛要求。
②根據水文、季節和施工條件,合理安排施工順序,快速施工,均衡生產。③根據開挖工程規模、土石特性、工作條件、施工方法,選擇適用的施工機械設備,挖、裝、運、卸各項設備要合理配套。
④因地制宜,安排好交通運輸路線和施工總平面布置,以及風、水、電等系統。⑤搞好土石方平衡調配,注意安排挖采結合、棄填結合,避免重復倒運。
棄渣、棄土場地盡量少占農田,并盡可能造地還田。棄渣要避免侵占河道,避免阻礙行洪或抬高電站尾水位影響發電效益。
⑥做好施工排水措施,將妨礙施工作業和工程質量的雨水、地表水、地下水和施工廢水排至場地以外,為工程創造良好的施工條件。⑦按設計和施工技術規范的要求,保證施工質量。
對施工中可能遇到的問題,如流砂現象、邊坡穩定、隧洞塌方等,要進行技術分析,提出解決的措施。⑧注意施工安全,按照安全、防火、環境保護、工業衛生等方面規程的規定,制定施工安全技術措施。
編輯本段 發展 隨著水利工程建設規模的日益發展,世界上一些大型工程的土石方開挖量常達到數千萬立方米,甚至超過億立方米,如巴基斯坦塔貝拉土石壩(壩體填筑量達1.2億m3)和中國葛洲壩水利樞紐土石方開挖量均超過1億m3;巴西伊泰普水電站工程,土石方開挖量達6010萬m3。因此一些發達國家土石方施工機械化水平日益向大型、高效方面發展,主要特點是:①發展大容量、大功率、高效率的土石方施工機械,如10m3以上的挖掘機,100t級以上的自卸汽車;②各工序所采用的機械配套成龍,容量、效率互相配合;③廣泛應用液壓技術;④采用電子技術和新材料,廣泛應用自動控制技術;⑤既注意發展一機多用的多功能機械,又注意發展專用機械;⑥注意施工機械的維修和保養。
編輯本段 土方開挖的安全措施 (1)在施工組織設計中,要有單項土方工程施工方案,對施工準備、開挖方法、放坡、排水、邊坡支護應根據有關規范要求進行設計,邊坡支護要有設計計算書。 (2)人工挖基坑時,操作人員之間要保持安全距離,一般大于2.5M;多臺機械開挖,挖土機間距離應大于10m,挖土要自上而下,逐層進行,嚴禁先挖坡腳的危險作業。
(3)挖土方前對周圍環境要認真檢查,不能在危險巖石或建筑物下面進行作業。 (4)基坑開挖應嚴格按要求放坡,操作時應隨坡的穩定情況,發現問題及時加固處理。
(5)機械挖土,多臺階同時開挖土方時,應驗算邊坡的穩定。根據規定和驗算確定挖土機高邊坡的安全距離。
(6)深基坑四周設防護欄桿,人員上下要有專用爬梯。 (7)運土道路的坡度、轉彎半徑要符合有關安全規定。
(8)爆破土方要遵守爆破作業安全有關規定。
去百度文庫,查看完整內容>
內容來自用戶:三一試題庫
土方工程的內容包括哪些?
據基礎和土質以及現場出土等條件,要合理確定開挖順序,然后再分段分層平均下挖。1.1、開挖各種淺基礎,如不放坡時,應先沿灰線直邊切出槽邊的輪廓線。1.2、開挖各種槽坑;2.1、淺條形基礎。2.2、淺管溝。|
熱門城市:邯鄲律師榆林律師汕頭律師雅安律師陽泉律師儋州律師營口律師荊門律師信陽律師遼源律師 在日常生活中,我們經常會遇到道路施工修整等情況,而工程開工是需要經歷相應的準備階段,但是由于大多數人對土方工程不甚了解,因此今天的小編來為大家介紹▲土方工程的內容包括哪些,及各種工程項目中土方體積的相關計算方法。 ▲土方工程的內容包括哪些 ▲1、土木工程中,土石方工程有:場地平整、路基開挖、人防工程開挖、地坪填土,路基填筑以及基坑回填。要合理安排施工計劃,盡量不要安排在雨季,同時為了降低土石方工程施工費用,貫徹不占或少占農田和可耕地并有利于改地造田的原則,要作出土石方的合理調配方案,統籌安排。 ▲2、計算土方體積的方法很多,常用的大致可歸納為以下四類。 ▲(1)體積估算 在建筑過程中,不管是原地形或設計地形,經常會碰到一些類似錐體、棱臺等幾何形體的地形單體。這些地形單體的體積可用相近的幾何體體積公式來計算,此法簡便,但精度較差,多用于估算。
1、施工員基本知識要求
(1)建筑識圖:投影基本知識、建筑制圖標準、識讀建筑工程圖、建筑結構施工圖平面整體表示方法(重慶市職工職業培訓學校-重慶最優秀的建筑類培訓學校)
(2)建筑材料:建筑材料的基本性質、膠凝材料、混凝土、砂漿、墻體材料、建筑鋼材、防水材料、其他建筑材料
(3)建筑力學:靜力學的基本概念、平面力系的平衡、材料力學的基本概念、梁的內力圖、梁的應力、梁的變形、壓桿穩定
(4)建筑結構:建筑結構概述、鋼筋混凝土結構、砌體結構、鋼結構、建筑結構抗震知識
(5)建筑施工組織設計基礎:施工組織概念、流水施工、網絡計劃技術、單位工程施工組織設計
2、施工員專業知識要求
(1)建筑施工技術:土石方工程施工技術、起重技術、腳手架搭設技術、地基處理與樁基施工技術、鋼筋砼施工技術、預應力混凝土施工技術、砌體施工技術、鋼結構工業廠房結構安裝技術、防水施工技術、裝飾裝修施工技術、高層建筑施工技術、季節性施工
(2)建筑工程施工測量:全站儀的操作、標定工作的基本方法、施工控制網測量、民用建筑的定位與放線、工業建筑的定位和放線、施工過程中的測量工作、構件的安裝測量(3)施工組織與管理:施工工期管理、施工質量管理、施工安全管理、施工組織技術經濟分析
開挖前先進行:測量定位、抄平放線、設置好控制點 土方開挖原則:開槽支撐,先撐后挖,分層開挖,嚴禁超挖(重點) 淺基坑開挖:基坑邊緣推置土方和建筑材料一般應距基坑上部邊緣不少于2m,堆置高度不應超過1。
5m。 深基坑開挖(5m):挖土方案主要有放坡挖土(最經濟的挖土方案-不需要支護(支護的設計費、施工費),中心島式(墩式)挖土(四周向中間挖),盆式挖土(中間向四周挖)和逆作法挖土。
前者無支護結構,后三種皆有支護結構。 土方回填:土料要求與含水量的控制 一般不能選用淤泥、淤泥質土,膨脹土,有機質大于8%的土、含水溶性硫酸鹽大于5%的土,含水量不符合壓實要求的粘性土。
填土方應盡量采用同類土,土料含水量一般以手握成團、落地開花為適宜 驗槽組織人:建設單位項目負責人或總監理工程師 驗槽參加的單位:建設單位、勘察單位 、設計單位、施工單位、監理單位 驗槽方法 地基驗槽通常采用觀察法。 對于基層以下的土層不可見部位,通常采用釬探法。
驗槽方法以觀察為主,以釬探為輔,個別采用輕型動力觸探 (1)觀察驗槽 (為主) 1)觀察土質是否與勘察報告相符,基槽尺寸是否與設計相一致; 2)檢查基坑邊坡是否穩定; 3)檢查基槽內有無舊建筑物基礎、洞穴及人防工程等 (2)釬探驗槽(為輔) 根據錘擊次數和入土的難易程度來判斷土的軟硬情況及有無空穴枯井、土洞等。 釬探時注意: 同一工程應釬徑一致、錘重一致、用力一致。
每貫入30cm,記錄一次。 (3)輕型動力觸探 遇到下列情況之一時應進行輕型動力觸探 (1)持力層明顯不均勻時; (2)淺部有軟弱下臥層時; (3)有淺埋的坑穴、古墓、古井直接觀察難以發現時; (4)勘察報告和設計要求進行輕型動力觸探時 觀察法驗槽的重點部位 (1) 柱基 (2)墻角 (3)承重墻下面 (4)其他受力較大的部位 。
