瀝青混路面施工注意事項:1、瀝青混合料生產和瀝青混凝土路面施工的控制是質量保障的關鍵 瀝青混凝土后場質量控制 : 瀝青混凝土后場是指瀝青混合料生產場地,也即拌和樓場地。
后場生產控制主要是確保生產成品——瀝青混凝土保證施工要求,滿足設計規定的有關指標。后場施工應注意: (1)選拌制設備,從拌制設備上保證后場施工質量。
以拌和機為中心的瀝青拌合廠,瀝青混凝土拌和機的性能和生產能力是一個主要方面,保證拌和樓的生產能力與工程規模相互匹配,拌和樓必須具備全過程自動控制,能夠分析數據、核定生產量,能夠進行拌和質量分析,最好具備匹配的二級除塵裝置。選好了拌和機,再優選瀝青加熱設備、礦粉的外加劑添加設備及裝載機等附屬設備,從它們的性能和供需能力上確保與拌和機配套,以滿足拌和機生產要求為準。
(2)確保原材料質量,要做到這一點,首先抓集料檢驗,從加工性、結構性兩大指標狠抓落實,粗集料要注重顆粒尺寸、形狀、松軟質和粘附性指標,簽訂供貨合同時要注意保證粗集料篩分級配變異小,保證石料軟弱顆粒、白云石、長石的含量控制在合理范圍內。細集料應注重砂當量(或?0.075含量)和粘附性等指標,應嚴格控制砂,進場后及時搭棚防雨、防曬。
所有集料注意分級存放,不得串混。為防止材料離析,還要將場地硬化,并在堆放時采用水平或斜坡分層堆放,不能錐堆。
瀝青原材料應從粘度等指標著手,確保瀝青指標優良,符合設計要求。 (3)拌制工藝上著手保證成品質量,在生產中,做好生產配合比的設計,保證目標配合比在拌和中得以實現是關鍵。
要保證冷熱料供料平衡,拌和樓不待料、溢料少,就要處理好冷料轉速與流量關系、篩網孔徑選擇、熱料倉供料比例的確定等方面。先從熱料倉供料抓起,采取措施保證各倉均衡儲料;保證原料穩定的組成和供料比例。
接著抓溫度及拌和時間的控制,保證瀝青、集料及混合料拌和、儲存、出場溫度,嚴格控制每一盤的干、濕拌和總時間。 瀝青混凝土前場施工工藝控制(現場鋪筑的控制) : (1)準備階段的質量控制。
進場施工前,先進行上一道工序的驗收,進行高程測量、沉降穩定檢驗等檢查驗收工作,檢查下封層的完整性,清理基層表面污染、雜物,進行水沖洗。這里必須強調的是,在水沖洗的時間安排上要盡量提前,確保施工時基層干燥。
(2)運輸過程的質量控制。在車輛的安排上必須滿足運力要求,車輛載重量應大于15t,運料前打掃干凈車槽,并涂1∶3油水混合液,車槽側面打溫度檢查孔,備覆蓋成品混合料的油氈布。
在混合料裝車時指揮駕駛人員前后移動車輛,分三堆裝料以減少混合料離析,在瀝青混凝土攤鋪時,運輸車輛要在離攤鋪機30cm處停車,停車時不能撞擊攤鋪機。 (3)攤鋪時的質量控制。
先從攤鋪機性能抓起,全套攤鋪設備盡量用相同品牌,型號盡量相同,新舊差別要小,現場工程技術人員要懂得攤鋪機的主要構造并能作相應的調整。在供料系統上,受料斗空板不能每一車料收一次,要利用刮板輸送器和料斗閥門控制好進入攤鋪室的供料量,布料高度一般占2/3,并確保沿螺旋全長布料一致。
要選擇合適的料斗閥門開度,使其與供料速度恰當配合,進而達到刮板輸料器連續、均勻地供料。在預壓整平系統上,如振搗梁預先搗實、熨平裝置整面熨平,則密實度低;如振搗熨平裝置同時進行振實整面熨平,則密實度也低;要利用攤鋪機自動找平系統調平路拱;要及時調整熨平板和拱度等結構參數,確定松鋪系數,調整布料器高度、夯錘頻率及供料系統。
在攤鋪速度的選定上一般不得小于1.5m/分,以保證碾壓溫度不致降至低于完成碾壓充分的時間(即在80℃以前的時間),但是如攤鋪速度過快,則混合料疏度不均、預壓密度不一、表面出現拉溝,直接造成預壓效果差(小于80%),所以上面層最好 (4)施工中,往輪碾上噴灑水的時侯,要注意控制噴灑量,以防降低混合料溫度,要采用霧狀噴灑器。在混合料接縫處或冷熱搭接處,要采用橫縫橫壓。
2、質量意識、管理的力度、科學制度的制定和嚴格執行是施工質量的保證: (1)不合格的原材料堅決不能用于道路建設,抓好混合料配合比的試驗,嚴格進行現場檢測和室內試驗,這包括拌合廠、施工現場的各項溫度檢測與記錄,包括規定頻率的混合料馬氏試驗、抽提試驗等,還包括路面外形尺寸檢測記錄、路面厚度、壓實度、平整度檢測等等。 (2)檢測資料的管理與分析是工程質量建設的又一個方面,也是工程質量的實際記錄。
其中包括料場狀況、按工日的混合料拌和記錄、按工日的施工現場記錄、檢驗資料的論定和反饋、按工日的工程質量指標圖表、工程質量的動態分析等等。
瀝青混路面施工注意事項:1、瀝青混合料生產和瀝青混凝土路面施工的控制是質量保障的關鍵 瀝青混凝土后場質量控制 : 瀝青混凝土后場是指瀝青混合料生產場地,也即拌和樓場地。
后場生產控制主要是確保生產成品——瀝青混凝土保證施工要求,滿足設計規定的有關指標。后場施工應注意: (1)選拌制設備,從拌制設備上保證后場施工質量。
以拌和機為中心的瀝青拌合廠,瀝青混凝土拌和機的性能和生產能力是一個主要方面,保證拌和樓的生產能力與工程規模相互匹配,拌和樓必須具備全過程自動控制,能夠分析數據、核定生產量,能夠進行拌和質量分析,最好具備匹配的二級除塵裝置。選好了拌和機,再優選瀝青加熱設備、礦粉的外加劑添加設備及裝載機等附屬設備,從它們的性能和供需能力上確保與拌和機配套,以滿足拌和機生產要求為準。
(2)確保原材料質量,要做到這一點,首先抓集料檢驗,從加工性、結構性兩大指標狠抓落實,粗集料要注重顆粒尺寸、形狀、松軟質和粘附性指標,簽訂供貨合同時要注意保證粗集料篩分級配變異小,保證石料軟弱顆粒、白云石、長石的含量控制在合理范圍內。細集料應注重砂當量(或?0.075含量)和粘附性等指標,應嚴格控制砂,進場后及時搭棚防雨、防曬。
所有集料注意分級存放,不得串混。為防止材料離析,還要將場地硬化,并在堆放時采用水平或斜坡分層堆放,不能錐堆。
瀝青原材料應從粘度等指標著手,確保瀝青指標優良,符合設計要求。 (3)拌制工藝上著手保證成品質量,在生產中,做好生產配合比的設計,保證目標配合比在拌和中得以實現是關鍵。
要保證冷熱料供料平衡,拌和樓不待料、溢料少,就要處理好冷料轉速與流量關系、篩網孔徑選擇、熱料倉供料比例的確定等方面。先從熱料倉供料抓起,采取措施保證各倉均衡儲料;保證原料穩定的組成和供料比例。
接著抓溫度及拌和時間的控制,保證瀝青、集料及混合料拌和、儲存、出場溫度,嚴格控制每一盤的干、濕拌和總時間。 瀝青混凝土前場施工工藝控制(現場鋪筑的控制) : (1)準備階段的質量控制。
進場施工前,先進行上一道工序的驗收,進行高程測量、沉降穩定檢驗等檢查驗收工作,檢查下封層的完整性,清理基層表面污染、雜物,進行水沖洗。這里必須強調的是,在水沖洗的時間安排上要盡量提前,確保施工時基層干燥。
(2)運輸過程的質量控制。在車輛的安排上必須滿足運力要求,車輛載重量應大于15t,運料前打掃干凈車槽,并涂1∶3油水混合液,車槽側面打溫度檢查孔,備覆蓋成品混合料的油氈布。
在混合料裝車時指揮駕駛人員前后移動車輛,分三堆裝料以減少混合料離析,在瀝青混凝土攤鋪時,運輸車輛要在離攤鋪機30cm處停車,停車時不能撞擊攤鋪機。 (3)攤鋪時的質量控制。
先從攤鋪機性能抓起,全套攤鋪設備盡量用相同品牌,型號盡量相同,新舊差別要小,現場工程技術人員要懂得攤鋪機的主要構造并能作相應的調整。在供料系統上,受料斗空板不能每一車料收一次,要利用刮板輸送器和料斗閥門控制好進入攤鋪室的供料量,布料高度一般占2/3,并確保沿螺旋全長布料一致。
要選擇合適的料斗閥門開度,使其與供料速度恰當配合,進而達到刮板輸料器連續、均勻地供料。在預壓整平系統上,如振搗梁預先搗實、熨平裝置整面熨平,則密實度低;如振搗熨平裝置同時進行振實整面熨平,則密實度也低;要利用攤鋪機自動找平系統調平路拱;要及時調整熨平板和拱度等結構參數,確定松鋪系數,調整布料器高度、夯錘頻率及供料系統。
在攤鋪速度的選定上一般不得小于1.5m/分,以保證碾壓溫度不致降至低于完成碾壓充分的時間(即在80℃以前的時間),但是如攤鋪速度過快,則混合料疏度不均、預壓密度不一、表面出現拉溝,直接造成預壓效果差(小于80%),所以上面層最好<3m/min、中下≤4m/min。在攤鋪時恒定連續好,不能時停時開,防止混合料冷凝及產生臺階狀不平。
最后一道工序是碾壓,常用的壓實機械有靜壓、輪胎、振動三種。碾壓則分三種,分別為初壓、復壓和終壓,初壓要求整平、穩定;復壓要求密實、穩定、成型;終壓則要求消除輪跡。
初壓、用雙驅雙鋼輪7-10t靜壓;復壓要求提高密實度并揉壓以減少表面細裂紋和孔隙,根據其具體要求一般采用11~13t振動和20~25t輪胎,根據相關報告,25t輪胎施工能達到密實度95%,振動設備施工則能達到96~98%;終壓采用寬幅鋼輪2~2.2m、重16t的碾壓設備。碾壓要掌握好碾壓時間,碾壓有效時間是從開始攤鋪到溫度下降到80℃之間的時間,混合料開始攤鋪后溫度下降最快,大約每分鐘4~5度,所以在攤鋪開始后要緊跟攤鋪機作業,爭取有足夠的壓實時間。
(4)施工中,往輪碾上噴灑水的時侯,要注意控制噴灑量,以防降低混合料溫度,要采用霧狀噴灑器。在混合料接縫處或冷熱搭接處,要采用橫縫橫壓。
2、質量意識、管理的力度、科學制度的制定和嚴格執行是施工質量的保證: (1)不合格的原材料堅決不能用于道路建設,抓好混合料配合比的試驗,嚴格進行現場檢測和室內試驗,這包括拌合廠、施工現場的各項溫度檢測與記錄,包括規定頻率的混。
道路瀝青施工時要注意的地方如下:1、針入度:一般根據道路交通等級、氣候分區(溫度、雨量);2、軟化點:根據公路等級選擇瀝青等級(不同道路等級對應A、B、C三個瀝青等級),并根據瀝青標號選擇該瀝青等級下對應的軟化點;3、60度動力粘度:只對瀝青等級A的石油瀝青有要求,根據瀝青標號選擇標準,可作為選擇性指標;4、10度延度:對A、B等級瀝青有要求,根據瀝青標號選擇標準,可作為選擇性指標;5、15度延度:與軟化點相同,根據道路等級選擇瀝青等級,根據瀝青標號選擇該瀝青等級下對應的延度要求。
另外,道路瀝青在生產和使用過程中可能需要在貯罐內保溫貯存,如果處理適當,道路瀝青可以重復加熱即可在較高溫度保持相當長的時間而不會使其性能受到嚴重損害。
a.攤鋪時采用梯隊作業的縱縫采用熱接縫。
施工時將已鋪混合料部分留下10~20cm寬暫不碾壓,作為后攤鋪部分的高程基準面,再最后作跨縫碾壓以消除縫跡。 b.半幅施工不能采用熱接縫時,設檔板或采用切刀切齊。
鋪另半幅前必須將縫邊緣清掃干凈,并涂灑少量粘層瀝青。攤鋪時應重疊在已鋪層上5—10cm,攤鋪后用人工將攤鋪在前半幅上面的混合料鏟走。

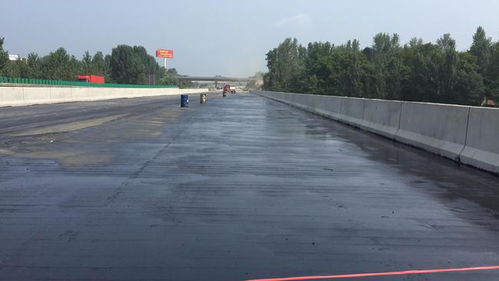

碾壓時先在已壓實路面上行走,碾壓新鋪層10—15cm,然后壓實新鋪部分,再伸過已壓實路⑴下封層施工 A、認真按驗收規范對基層嚴格驗收,如有不合要求地段要求進行處理,認真對基層進行清掃,并用森林滅火器吹干凈。B、在攤鋪前對全體施工技術人員進行技術交底,明確職責,責任到人,使每個施工人員都對自己的工作心中有數。
C、采用汽車式灑布機進行下封層施工 ⑵瀝青混合料的拌和 瀝青混合料由一臺意大利馬蓮尼公司間隙式拌和機拌制,集料加熱溫度控制在175-190℃之間,后經熱料提升斗運至振動篩,經33.5mm. 19mm. 13.2mm. 5mm四種不同規格篩網篩分后儲存到五個熱礦倉中去。瀝青采用導熱油加熱至160-170℃,五種熱料及礦粉和瀝青用料經生產配合比設計確定,最后吹入礦粉進行拌和,直到瀝青混合料均勻一致,所有礦料顆粒全部裹覆瀝青,結合料無花料,無結團或塊或嚴重粗料細料離析現象為止。
瀝青砼的拌和時間由試拌確定,出廠的瀝青混合料溫度嚴格控制在155-170℃之間。⑶熱拌瀝青混合料運輸 A、汽車從拌和樓向運料車上放料時,每卸一斗混合料挪動一下汽車的位置,以減少粗細集料的離析現象。
B、混合料運輸車的運量較拌和或攤鋪速度有所富余,施工過程中應在攤鋪機前方30cm處停車,不能撞擊攤鋪機。卸料過程中應掛空檔,靠攤鋪機的推進前進。
C、瀝青混合料的運輸必須快捷、安全,使瀝青混合料到達攤鋪現場的溫度在145℃-165℃之間,并對瀝青混合料的拌和質量進行檢查,當來料溫度不符合要求或料倉結團,遭雨淋濕不得鋪筑在道路上。 ⑷瀝青混合料的攤鋪 ①.本項目工程采用兩臺德國ABG攤鋪機進行二幅攤鋪,上下兩層錯縫0.5m,攤鋪速度控制在2-4m/min。
瀝青下面層攤鋪采用拉鋼絲繩控制標高及平整度,上面層攤鋪采用平衡梁裝置,以保證攤鋪厚度及平整度。攤鋪速度按設置速度均衡行駛,并不得隨意變換速度及停機,松鋪系數根據試驗段確定。
正常攤鋪溫度應在140-160℃之間。另在上面層攤鋪時縱橫向接縫口訂立4cm厚木條,保證接縫口順直。
②.攤鋪過程中對于道路上的窨井,在底層料進行攤鋪前用鋼板進行覆蓋,以避免在攤鋪過程中遇到窨井而抬升攤鋪機,保證平整度。在攤鋪細料前,把窨井抬至實際攤鋪高程。
窨井的抬法應根據底層料攤鋪情況及細料攤鋪厚度結合攤鋪機攤鋪時的路情況來調升,以保證窨井與路面的平整度,不致出現跳車情況。對于細料攤鋪過后積聚在窨井上的粉料應用小鏟子鏟除,清掃干凈。
③.對于路頭的攤鋪盡量避免人工作業,而采用LT6E小型攤鋪機攤鋪,以保證平整度及混合料的均勻程度。 ④.攤鋪時對于平石邊應略離于平石3mm,至少保平,對于搭接在平石上的混合料用鏟子鏟除,推耙推齊,保持一條直線。
⑤.攤鋪過程中注意事項: a)汽車司機應與攤鋪機手密切配合,避免車輛撞擊攤鋪機,使之偏位,或把料卸出機外,最好是卸料車的后輪距攤鋪機30cm左右,當攤鋪機行進接觸時,汽車起升倒料。 b)連續供料。
當待料時不應將機內混合料攤完,保證料斗中有足夠的存料,防止送料板外露。因故障,斗內料已結塊,重鋪時應鏟除。
c)操作手應正確控制攤鋪邊線和準確調整熨平板。 d)檢測員要經常檢查松鋪厚度,每5米查一斷面,每斷面不少于3點,并作好記錄,及時反饋信息給操作手;每50米檢查橫坡一次,經常檢查平整度。
e)攤鋪中路面工應密切注意攤鋪動向,對橫斷面不符合要求、構造物接頭部位缺料、攤鋪帶邊緣局部缺料、表面明顯不平整、局部混合料明顯離析、攤鋪后有明顯的拖痕等,均應人工局部找補或更換混合料。且必須在技術人中指導下進行,人工修補時,工人不應站著熱的瀝青層面上操作。
f)每天結束收工時,禁止在已攤鋪好在路面上用柴油清洗機械。 g)在施工中應加強前后臺在聯系,避免信息傳遞不及時造成生產損失。
h)為保證道路中央綠化帶側石在攤鋪時不被瀝青砼的施工所影響,將在側石邊緣留采用小型壓路機碾壓。 i)攤鋪機在開始收料前應在料斗內涂刷少量防止粘料用的柴油,并在攤鋪機下鋪墊塑料布防止污染路面。
⑸瀝青混合料的碾壓 ①.壓實后的瀝青混合料符合壓實度及平整度的要求 ②.選擇合理的壓路機組合方式及碾壓步驟,以達到最佳結果。瀝青混合料壓實采用鋼筒式靜態壓路機及輪胎壓路機或振動壓路機組合的方式。
壓路機的數量根據生產現場決定。 ③.瀝青混合料的壓實按初壓、復壓、終壓(包括成型)三個階段進行。
壓路機以慢而均勻的速度碾壓。 ④.瀝青混合料的初壓符合下列要求 a.初壓采用英格索萊DD-110壓路機在混合料攤鋪后較高溫度下進行,并不得產生推移、發裂,壓實溫度根據瀝青稠度、壓路機類型、氣溫鋪筑層厚度、混合料類型經試鋪試壓。
1.施工準備階段 瀝青混凝土路面施工準備階段包括:a. 基層驗收;b. 材料、機械設備的檢查;1.1基層驗收 基層分新建和利用原路面兩種。
高等級公路要求除臨土基第一層底基層可路拌施工外,均采用集中拌和、機械攤鋪的方法進行施工。為提高路面的平整度從基層開始就嚴格掛線施工,達到施工技術規范要求的各項指標。
目前為提高工程質量減少路面裂縫多在上基層上每隔15—20米切縫鋪設土工格柵或土工布撒布改性瀝青處理。在原有路面上鋪筑瀝青混凝土也應嚴格驗收,對瀝青混凝土路面有坑槽、沉陷、泛油、混凝土路面碎裂等病害加以處理。
對有較大波浪的地方應在凹陷處預先鋪上一層混合料,并予以壓實,不必考慮攤鋪厚度的均一性。1.2材料、機械設備的檢查1.2.1原材料 瀝青混合料拌和前應嚴格按照設計文件及規范要求選擇好各種材料。
必須對材料來源、材料質量、數量、供應計劃、材料場堆放及儲存條件等進行檢查。瀝青混合料中使用的粗集料,通常是2—3種不同規格的石料經摻配組成。
在施工過程中要保證有穩定的合格礦料級配,就要求在石料的供料和收料過程中,保證不同規格碎石顆粒要有一致性。保持瀝青混合料級配組成的一致性對瀝青混合料各項技術指標的穩定性非常重要。
路面施工所用的礦料數量較大,加之施工單位流動性強,施工單位很少有自己組織的石料加工廠。同時按照“因地制宜,就地取材”的原則利用當?shù)厣a(chǎn)的材料。
現在社會上生產碎石材料的廠家都屬于建材部門或地方的集體或個人所有,生產的材料又是常用于水泥混凝土。而水泥混凝土對集料規格的要求與瀝青混凝土對集料的要求是不同的,瀝青混凝土路面材料對砂、石料的質量和規格要求更高,因為它在相當程度上要依靠集料的嵌擠作用形成路面強度并保證結構的穩定性。
實踐中認識到,同一個工程從多個廠家購進石料,會出現品種雜,而且規格上參差不齊的現象。名義上是同一規格粒徑的石料,出自不同廠家,甚至是一個廠家由不同型號機器加工的石料,其材料級配也是有差異的。
用這些碎石直接摻配后生產的瀝青混凝土混合料,由于不同規格集料級配的不均勻性,常導致混凝土的質量難以保證。因此在室內實驗認定的各廠家生產的石料性質、強度等指標合格的基礎上,選取生產量能滿足需用的一或二個廠家的石料。
如能采用對進場的各家不同規格的集料進行二次篩分的工程措施,使分離出的不同規格的集料配比均勻一致。就更多可保證拌制的瀝青混凝土混合料礦料級配組成的均勻性,從而保證瀝青混凝土質量的穩定性。
1.2.2施工機械 施工前應對拌和廠及瀝青路面施工機械和設備的配套情況、性能 、計量精度等進行檢查。拌和前特別要注意瀝青拌和樓電子秤的準確度。
從而保證骨料、粉料、瀝青等各種物料配比精度。攤鋪設備的選型也很重要,德國ABG423型全自動找平攤鋪機,整幅一次攤鋪(全寬12M),能很好控制攤鋪厚度和表面平整度。
2.試驗段的試鋪 高級公路面層在施工前應鋪筑試驗段。試驗段的長度應根據實驗目的確定,宜為100~200M。
試驗段宜在直線上鋪筑。分試拌及試鋪兩個階段,包括下列實驗內容:2.1據瀝青路面各種施工機械相匹配的原則,確定合理的施工機械、機械數量及組合方式。
2.2試拌確定拌和機的上料速度、拌和時間、拌和溫度等操作工藝。2.3通過試鋪確定:透層瀝青的標號與用量、噴灑方式、噴灑溫度;攤鋪機的攤鋪溫度、攤鋪速度、攤鋪寬度、自動找平方式等操作工藝;壓路機的壓實順序、碾壓溫度、碾壓速度及遍數等壓實工藝;以及確定松鋪系數、接縫方法等。
2.4范規定的方法驗證瀝青混合料配合比設計結果,提出生產用的礦料配比和瀝青用量。2.5建立用鉆孔法及核子密度儀法測定密度的對比關系。
確定瀝青混凝土或瀝青碎石面層的壓實標準密度。2.6定施工產量及作業段的長度,制訂施工進度計劃。
2.7全面檢查材料及施工質量。2.8定施工組織及管理體系、人員、通訊聯絡及指揮方式。
在試驗段的鋪筑過程中,應認真做好記錄分析,直接取得一手施工資料。在正式路段上施工時,要按照試驗段施工時所取得的試驗數據進行施工。
3.施工階段 施工階段包括:瀝青混凝土混合料的拌和、運輸、攤鋪、接縫處理及碾壓。3.1瀝青混凝土混合料的拌和 瀝青混合料的拌和機械、拌和時間、拌和溫度、熱礦料二次篩分、瀝青用量等是影響瀝青混凝土路面穩定性和平整度的重要因素 瀝青混合料必須在瀝青拌和廠采用拌和機械拌制。
可采用間歇式拌和機或連續式拌和機拌制。當工程材料從多處供料、來源或質量不穩定時,不宜采用連續式拌和機。
瀝青混合料拌制時,瀝青和礦料的加熱溫度應調節到能使拌和的瀝青混合料出廠溫度(石油瀝青120~165攝氏度;煤瀝青80~120攝氏度)?;旌狭蠝囟冗^高時,影響瀝青與集料的粘結力,從而影響到混合料的穩定性。
瀝青混合料拌和時間要以混合料拌和均勻、所有礦料顆粒全部裹覆瀝青結合料為度,并經試拌確定。間歇式拌和機每鍋拌和時間宜為30~50s(其中干拌時間不得少于5s),連續式拌和的拌和時間由上料速度及拌和溫度調節。
拌和廠拌和的瀝青混合料應均勻一致、無花白料、無結。
